省无线电监测站完成机房节能改造项目验收

发布时间:2018-12-27 00:00

12月24日上午,省无线电监测站在30楼指控中心会议室对机房节能改造(信息网络机房微模块化工程)项目(以下简称机房节能改造项目)进行验收。今年3月份,为降低单位总体能耗水平,推进一体化平台机房改造工作,周平站长带队到长沙麦融高科股份有限公司进行调研,经过多次现场勘查和方案论证,最后确认采用该公司的柜级解决方案,

该方案将原有机柜数量从14个减少到7个,并在机柜内增加专用空调替代现有的机房精密空调,不仅大大减少了需要降温的空间,而且制冷设备更靠近服务器热源,散热目标更加集中,散热效率更高,达到降低能耗的目的。

此次机房节能改造项目于10月底启动,历时约1个月,主要施工内容包括机架式柜级空调系统、动力环境监控系统、机柜及应急通风系统的调试安装和电气改造、综合布线、设备搬迁等。项目完成后,经过近1个月的试运行,节能效果明显,当前冬季能耗减少将近50%。验收会上,验收人员听取了项目承建方项目完成情况的汇报,查阅了项目文档,实地查验了设备和系统功能,认为项目建设完成了合同内容和要求,达到建设目标; 提交的技术文档资料齐全、规范,并且试运行阶段,系统运行稳定。 验收人员一致同意该项目通过验收。

(供稿:省无线电监测站 罗晰)

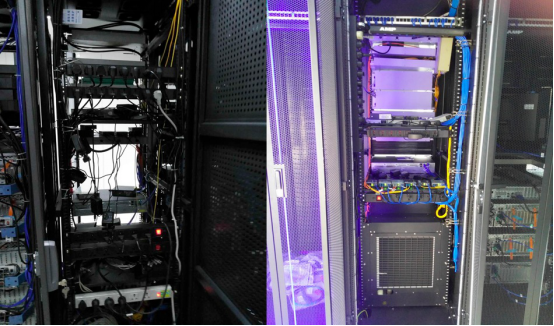

机柜正面改造前(左)后(右)对比

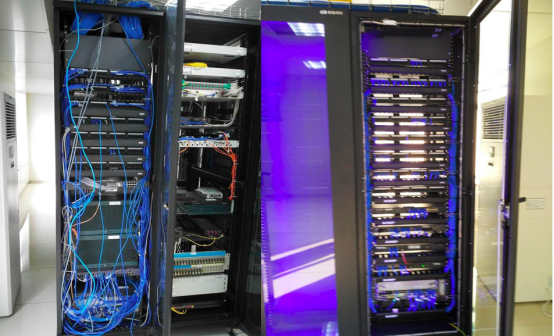

机柜背面改造前(左)后(右)对比





机柜整体图
